Authentifizierung in Kombination mit SPB
Access Guardian 2.0 ist seit AOS 8.3.1 für alle OmniSwitch 6860(E), 6865, 6900, 9900 und 10K Komponenten verfügbar und ermöglicht eine Kombination von Nutzer- bzw. Geräte-Authentifizierung und der Nutzung von SPB-Services im Netzwerk. Dies ermöglicht einen sicheren Zugang zu gekapselten Diensten (Netzwerk-Container) im Kontext von Mandantenfähigen Netzen.
Dieser Artikel beschreibt ein Setup mit SPB und Authentifizierung in Kombination mit Out-of-Band Management, welches den EMP-Port für Management-Traffic und die Radius-Kommunikation nutzt. Die Konfiguration eines In-Band Managements im SPB-Kontext ist etwas umfangreicher und bedarf der Beachtung einiger Punkte, welche in einem separaten Artikel beschrieben werden.

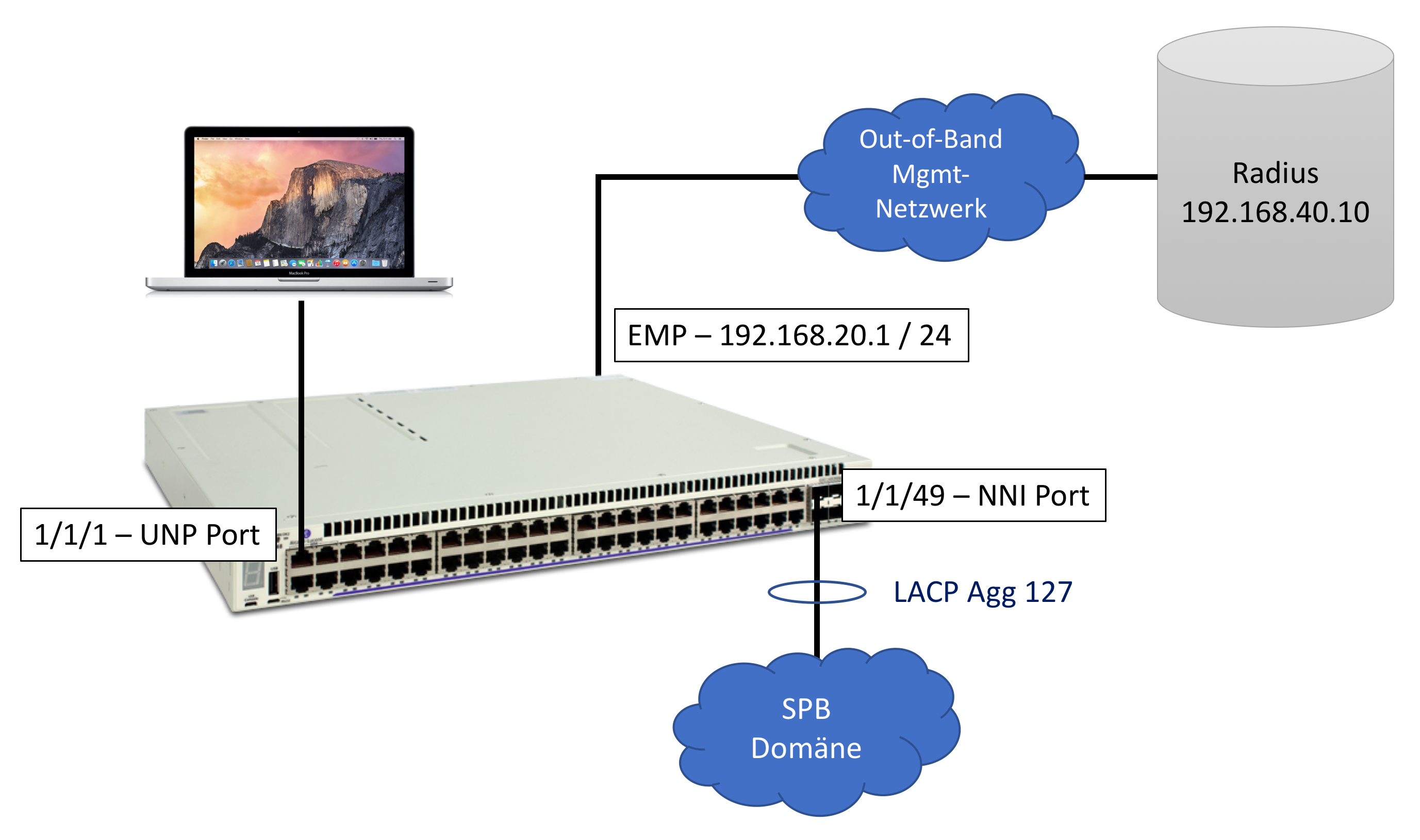

Beispiel-Topologie
Konfiguration des Management-Interfaces und des Radius-Servers
Bei diesem Beispiel wird der Switch über den EMP-Port verwaltet, welcher an ein separates Management-Netz außerhalb der SPB-Domäne angebunden ist.
ip interface emp address 192.168.20.1/24 ip static-route 192.168.0.0/16 gateway 192.168.20.254 aaa radius-server "Rad1" host 192.168.40.10 key mysecret aaa device-authentication mac "Rad1" aaa device-authentication 802.1x "Rad1"
Konfiguration der Authentifizierung und der UNPs
Diese Konfigurationsschritte sind für beide Varianten gültig, d.h. hier unterscheiden sich die Varianten nicht.
Hierfür werden die entsprechenden Ports als UNP Ports des Typs „Access“ definiert. Der Port-Typ „Access“ ermöglicht die Erstellung von dynamischen Zugangspunkten (SAP) in die SPB-Domäne:
unp port 1/1/1 port-type access
Auf diesen Ports wird dann je nach Anforderung MAC-Authentifizierung, 802.1x-Authentifizierung oder beides aktiviert:
unp port 1/1/1 802.1x-authentication unp port 1/1/1 mac-authentication
Als letzter Schritt werden die Nutzerprofile für die Zuordnung zu den SPB-Diensten konfiguriert. Hierbei wird angegeben, dass das Profil dem Service SPB zugeordnet wird. Über die ISID wird die Trennung in unterschiedliche Container bzw. Mandanten erreicht. „Tag-Value 0“ gibt an, dass der Traffic ohne VLAN-Tag an dem jeweiligen Port empfangen wird. Dadurch muss auch die VLAN-Translation aktiviert werden, damit der Traffic auch wieder ohne VLAN-Tag von dem jeweiligen Port gesendet wird.
unp profile "Drucker" unp profile "Drucker" map service-type spb tag-value 0 isid 10100 bvlan 4003 vlan-xlation unp profile "Telefon" unp profile "Telefon" map service-type spb tag-value 0 isid 10110 bvlan 4004 vlan-xlation
Überprüfung der korrekten Funktionsweise
Nach dem Anschließen eines Gerätes an einen entsprechend konfigurierten UNP-Port wird dieser vom Radius-Server authentifiziert und über das UNP Profile einem SPB-Service zugeordnet. In diesem Beispiel handelt es sich um eine MAC-Authentifizierung, das Ergebnis einer 802.1x Authentifizierung stellt sich nahezu identisch dar.
Überprüfung der erfolgreichen Authentifizierung:
-> show uno user port 1/1/1
User
Port Username Mac address IP Vlan Profile Type Status
-------+--------------------+-----------------+---------------+----+--------------------------------+------------+-----------
1/1/1 aa:bb:cc:dd:ee:ff aa:bb:cc:dd:ee:ff 192.168.100.1 1 Drucker Access Active
Total users : 1
Überprüfung der Authentifizierungs-Details:
-> show unp user details port 1/1/1
Port: 1/1/1
MAC-Address: aa:bb:cc:dd:ee:ff
SAP = -,
Service ID = 32770,
VNID = 10100 ( 0.39.245),
ISID = 10100,
Access Timestamp = 02/10/2017 10:27:46,
User Name = aa:bb:cc:dd:ee:ff,
IP-Address = 192.168.100.1,
Vlan = 1,
Authentication Type = Mac,
Authentication Status = Authenticated,
Authentication Failure Reason = -,
Authentication Retry Count = 0,
Authentication Server IP Used = 192.168.40.10,
Authentication Server Used = Rad1,
Server Reply-Message = -,
Profile = Drucker,
Profile Source = Auth - Pass - Server UNP,
Profile From Auth Server = Drucker,
Session Timeout = 0,
Classification Profile Rule = -,
Role = -,
Role Source = -,
User Role Rule = -,
Restricted Access = No,
Location Policy Status = -,
Time Policy Status = -,
QMR Status = -,
Redirect Url = -,
SIP Call Type = Not in a call,
SIP Media Type = None,
Applications = None
Total users : 1
Überprüfung des dynamisch angelegten Zugangspunktes (SAP) zu der SPB-Domäne
-> show service access port 1/1/1 sap
Legend: * denotes a dynamic object
Vlan
Identifier Adm Oper Stats T:P ServiceId Isid/Vnid Xlation Sap Description
----------------------+----+----+-----+----+-----------+---------+-------+--------------------------------
sap:1/1/1:0* Up Up Y Y:x 32770* 10100 Y Dynamic SAP for UNP
Total SAPs: 1
Überprüfung des MAC-Learnings und der Zuordnung zu einem SPB-Service:
-> show mac-learning port 1/1/1
Legend: Mac Address: * = address not valid,
Mac Address: & = duplicate static address,
Domain Vlan/SrvcId[ISId/vnId] Mac Address Type Operation Interface
------------+----------------------+-------------------+------------------+-------------+-------------------------
SPB 32770:10100 aa:bb:cc:dd:ee:ff dynamic servicing sap:1/1/1
Total number of Valid MAC addresses above = 1
Resultierende vcboot.cfg
In diesem Beispiel wurde die Auto-Fabric Funktion für das Erstellen einer SPB-Domäne genutzt. Daraus resultiert die automatische Konfiguration einer LACP-Linkagg auf dem Uplink und der SPB-Domäne.
